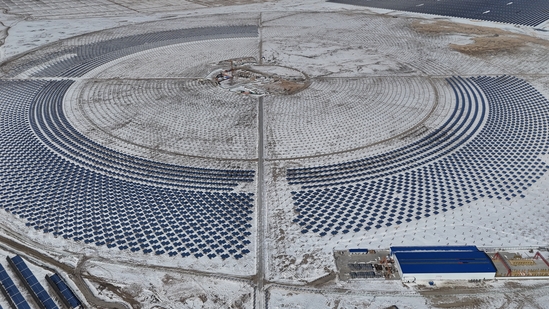

吉西基地魯固直流項目管樁施工提前3個月收官 |
|||||
|
|||||
日前,吉西基地魯固直流140萬千瓦外送項目(光熱100兆瓦)工程第二標段傳來捷報,光熱工程定日鏡管樁施工任務全部完成,累計完成管樁施工19720根,比計劃工期提前3個月,為項目后續聚光集熱系統等核心設施建設奠定了堅實基礎。 該項目位于吉林省通榆縣,是國家級重點基地工程之一。項目規劃建設1座100兆瓦塔式光熱機組,采用單塔單鏡場塔式熔鹽技術路線,配套相關附屬設施,所發電力經1回220千伏電纜匯集至光伏電站升壓站,再經220 千伏匯集站送至附近500 千伏傅家變(乾安變)電站接入電網。項目建成后年發電量為1.6651億度,等效年利用小時數1767 小時。 項目部自2024年9月進場以來,精心策劃、科學組織,始終以高度的責任心和敬業精神,日夜奮戰在建設一線,用精湛的技藝和嚴謹的作風,確保了工程的每一個環節符合設計規范要求,為打造一座集先進技術與環保理念于一體的光熱發電站貢獻著一局力量。后續項目團隊將繼續保持昂揚的斗志,以更高的標準、更嚴的要求推進項目建設,確保如期實現投產目標。 |
|||||
|
