保定界河項目水閘閘室段混凝土結構澆筑順利完成 |
|||||
|
|||||

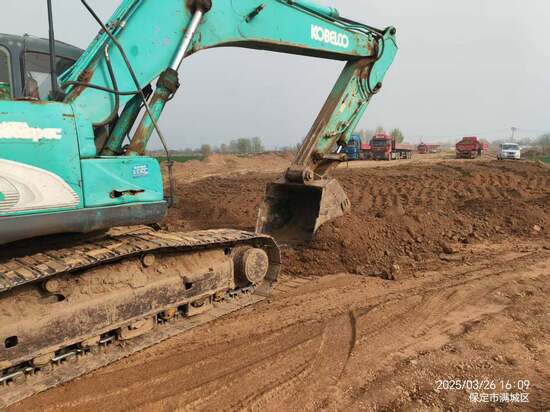

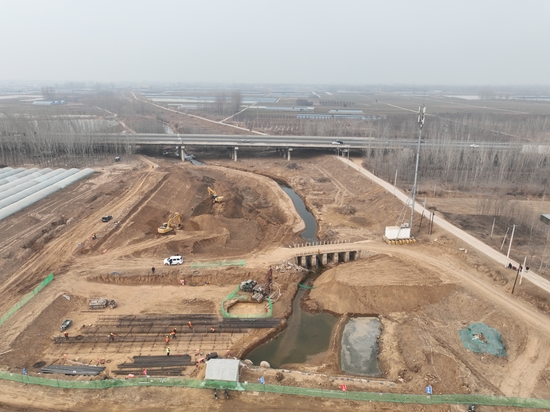

3月29日,保定界河項目4號水閘閘室段混凝土結構澆筑順利完成。 保定界河項目閘室段順水流方向長16米,為涵洞式布置。閘室兩側各設5.5米長混凝土刺墻防止繞滲。為保證澆筑順利完成,項目部組織技術骨干對施工圖紙進行深入研讀,結合現場實際地質條件、水文狀況等因素,編制詳盡的澆筑專項施工方案。對混凝土原材料供應商進行嚴格篩選,每批次進場的水泥、骨料、外加劑等材料,均按規范要求進行抽樣檢測,檢驗合格后方可投入使用。提前與供應商簽訂供應合同,明確材料供應時間與質量標準,確保澆筑期間材料不間斷供應。 自項目開工建設以來,項目團隊精心組織、科學部署,不斷優化施工組織,積極推進工程進度,取得了顯著進展。截至3月末,右堤堤防清基開挖累計完成120901立方米,堤防填筑111982立方米,格賓石籠護腳開挖1300立方米;左堤堤防清基開挖累計完成122880立方米,堤防填筑4000立方米,格賓石籠護腳開挖400立方米。4#排水閘土方開挖12850立方米,混凝土澆筑完成1046立方米。主河槽土方開挖32610立方米,清基開挖3150立方米,格賓石籠護腳砌筑560立方米,導流溝土方開挖8200立方米,圍堰填筑7400立方米,西莊村橋樁基完成10根。 保定界河防洪治理工程項目主要建設內容包括堤防加高培厚及新建堤防,治理范圍為南水北調中線總干渠至京廣鐵路橋,治理河長約21千米。建成后可將左堤防洪標準提升至100年一遇,右堤提升至20年一遇,對于保障保定市城區的防洪安全、加快區域經濟可持續發展、改善人居環境和維護社會穩定有著重要作用。 下一步,項目部將以開戰即決戰、開局即沖刺的態度,全力以赴抓質量、提進度、保安全,加強項目精細化管理,優質高效推動施工建設,為打造堅固可靠的防洪工程、保障城市安全貢獻力量。 |
|||||
|
【打印】 【關閉】 |
